Logo Passei Direto
Buscar

Exercício Avaliativo - Módulo 4_ Revisão da tentativa

User badge image
Kayo Nathan

em

Ferramentas de estudo

Material
páginas com resultados encontrados.
páginas com resultados encontrados.
left-side-bubbles-backgroundright-side-bubbles-background

Crie sua conta grátis para liberar esse material. 🤩

Já tem uma conta?

Ao continuar, você aceita os Termos de Uso e Política de Privacidade

left-side-bubbles-backgroundright-side-bubbles-background

Crie sua conta grátis para liberar esse material. 🤩

Já tem uma conta?

Ao continuar, você aceita os Termos de Uso e Política de Privacidade

left-side-bubbles-backgroundright-side-bubbles-background

Crie sua conta grátis para liberar esse material. 🤩

Já tem uma conta?

Ao continuar, você aceita os Termos de Uso e Política de Privacidade

left-side-bubbles-backgroundright-side-bubbles-background

Crie sua conta grátis para liberar esse material. 🤩

Já tem uma conta?

Ao continuar, você aceita os Termos de Uso e Política de Privacidade

left-side-bubbles-backgroundright-side-bubbles-background

Crie sua conta grátis para liberar esse material. 🤩

Já tem uma conta?

Ao continuar, você aceita os Termos de Uso e Política de Privacidade

left-side-bubbles-backgroundright-side-bubbles-background

Crie sua conta grátis para liberar esse material. 🤩

Já tem uma conta?

Ao continuar, você aceita os Termos de Uso e Política de Privacidade

left-side-bubbles-backgroundright-side-bubbles-background

Crie sua conta grátis para liberar esse material. 🤩

Já tem uma conta?

Ao continuar, você aceita os Termos de Uso e Política de Privacidade

left-side-bubbles-backgroundright-side-bubbles-background

Crie sua conta grátis para liberar esse material. 🤩

Já tem uma conta?

Ao continuar, você aceita os Termos de Uso e Política de Privacidade

Prévia do material em texto

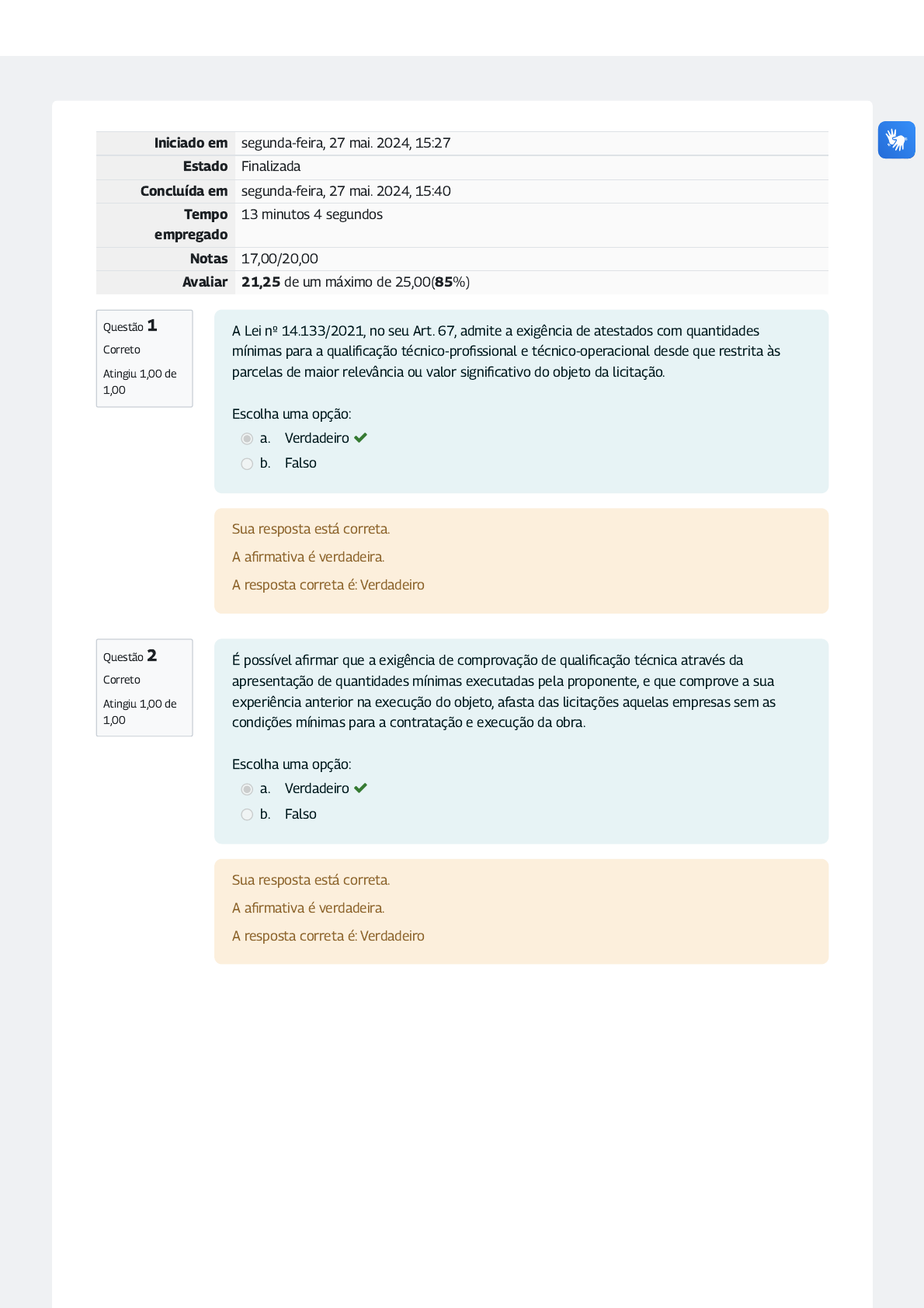

Questão 1
Correto
Atingiu 1,00 de
1,00
Questão 2
Correto
Atingiu 1,00 de
1,00
Iniciado em segunda-feira, 27 mai. 2024, 15:27
Estado Finalizada
Concluída em segunda-feira, 27 mai. 2024, 15:40
Tempo
empregado
13 minutos 4 segundos
Notas 17,00/20,00
Avaliar 21,25 de um máximo de 25,00(85%)
A Lei nº 14.133/2021, no seu Art. 67, admite a exigência de atestados com quantidades
mínimas para a quali�cação técnico-pro�ssional e técnico-operacional desde que restrita às
parcelas de maior relevância ou valor signi�cativo do objeto da licitação.
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está correta.
A a�rmativa é verdadeira.
A resposta correta é: Verdadeiro
É possível a�rmar que a exigência de comprovação de quali�cação técnica através da
apresentação de quantidades mínimas executadas pela proponente, e que comprove a sua
experiência anterior na execução do objeto, afasta das licitações aquelas empresas sem as
condições mínimas para a contratação e execução da obra.
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está correta.
A a�rmativa é verdadeira.
A resposta correta é: Verdadeiro
Questão 3
Incorreto
Atingiu 0,00 de
1,00
Questão 4
Correto
Atingiu 1,00 de
1,00
Questão 5
Correto
Atingiu 1,00 de
1,00
Uma das formas de comprovação de capacidade técnico-operacional da licitante é a
apresentação de atestados com registro no conselho pro�ssional correspondente.
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está incorreta.
A a�rmação é falsa. O atestado com registro no conselho pro�ssional somente é possível para a
capacitação técnico-pro�ssional do engenheiro ou arquiteto registrado no respectivo conselho e
nunca para empresas, conforme as resoluções relativas ao tema emitidas por aqueles
conselhos.
A resposta correta é: Falso
A quali�cação técnico-pro�ssional da licitante é dada com a apresentação de pro�ssional
devidamente registrado no conselho pro�ssional competente, obrigatoriamente pertencente
aos quadros permanentes da licitante.
Escolha uma opção:
a. Verdadeiro
b. Falso 
Sua resposta está correta.
A a�rmação é falsa. Conforme o inciso I do Art. 67 da Lei nº 14.133/2021, o pro�ssional deve
tão somente ser registrado no conselho pro�ssional competente e possuir atestado de
responsabilidade técnica por execução de obra ou serviço de características semelhantes
àquelas da contratação.
A resposta correta é: Falso
Uma das ações do pro�ssional residente de uma obra (engenheiro ou arquiteto) é o controle da
sua documentação impressa, que, para um edifício de múltiplos pavimentos, de médio porte,
pode atingir facilmente o número de 400 pranchas de desenho, além de várias páginas de
documentos escritos, entre memoriais, cadernos de encargos e laudos.
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está correta.
A a�rmativa é verdadeira.
A resposta correta é: Verdadeiro
Questão 6
Correto
Atingiu 1,00 de
1,00
Questão 7
Correto
Atingiu 1,00 de
1,00
Questão 8
Incorreto
Atingiu 0,00 de
1,00
A edição de listas-mestras é uma forma simples e rápida de fazer o controle da documentação
que circula na obra. Essa iniciativa, embora exi�a a sua atualização de forma manual, ainda é
bastante e�ciente nesse controle.
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está correta.
A a�rmativa é verdadeira.
A resposta correta é: Verdadeiro
Das alternativas abaixo, marque aquela que mostra característica que não precisa ser
observada em uma documentação de obra, conforme orientações dos Sistemas de Gestão da
Qualidade.
Escolha uma opção:
a. Fidelidade
b. Disponibilidade
c. Compacidade 
d. Integridade
e. Validade
Sua resposta está correta.
A Alternativa é a C. Compacidade é um conceito aplicado ao projeto, através do seu “Índice de
Compacidade”, assim de�nido como a relação percentual existente entre o perímetro de um
círculo de igual área do projeto e o perímetro das paredes exteriores do projeto. Todas as
demais características são aplicáveis à documentação da obra.
A resposta correta é: Compacidade
O cronograma físico-�nanceiro, ou cronograma de desembolso, permite o controle do �uxo de
pagamentos de acordo com as fases da obra e o controle do prazo da obra através da análise
do seu “caminho crítico”.
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está incorreta.
A a�rmação é falsa. O cronograma físico-�nanceiro permite apenas o controle do �uxo de
pagamentos, lançando as atividades em um período de tempo. Para o controle real do prazo da
obra, através do método do caminho crítico, deve ser usado cronograma baseado no método de
controle do tipo PERT/CPM (Program Evaluation and Review Technique/Critical Path Method).
A resposta correta é: Falso
Questão 9
Correto
Atingiu 1,00 de
1,00
Questão 10
Correto
Atingiu 1,00 de
1,00
Questão 11
Incorreto
Atingiu 0,00 de
1,00
Para o controle efetivo do prazo de uma obra é recomendada a adoção de cronograma de
barras gerado a partir de so�wares de edição de planilhas de cálculo tais como o MS Excel® ou
LibreO�ce Calc.
Escolha uma opção:
a. Verdadeiro
b. Falso 
Sua resposta está correta.
A a�rmação é falsa. Embora largamente adotados na construção civil, esse tipo de cronograma
apenas reproduz gra�camente o planejamento das atividades de uma obra em um determinado
período de tempo. Para o efetivo controle do seu prazo, devem ser adotados so�wares de
geração de cronogramas que adotem o método de controle do tipo PERT/CPM (Program
Evaluation and Review Technique/Critical Path Method), ou método do caminho crítico, tais como o
MS Project® ou o ProjectLibre.
A resposta correta é: Falso
Através do método do caminho crítico, aplicado a cronogramas de obras, é possível mapear
aquelas atividades que, ao terem o seu prazo de execução desrespeitado, alteram o prazo �nal
da obra.
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está correta.
A a�rmativa é verdadeira.
A resposta correta é: Verdadeiro
As normas técnicas da ABNT (Associação Brasileira de Normas Técnicas), embora não sejam leis
dentro do ordenamento jurídico brasileiro, passaram a ter esse caráter desde o advento do
Código de Defesa do Consumidor, amparadas no seu artigo 39, inciso VIII.
Escolha uma opção:
a. Verdadeiro
b. Falso 
Sua resposta está incorreta.
A a�rmativa é verdadeira.
A resposta correta é: Verdadeiro
Questão 12
Correto
Atingiu 1,00 de
1,00
Questão 13
Correto
Atingiu 1,00 de
1,00
De acordo com a Instrução Normativa COSEG/SAG/MF N° 01, de 21 de julho de 1992, “similar-
semelhante” é aquele material de marca diferente daquelas citadas como referência no edital,
que desempenha idêntica função e apresenta as mesmas características exigidas no projeto,
enquanto “similar-equivalente” é aquele de marca diferente daquelas citadas como referência
no edital, que desempenha idêntica função daquelas, mas que não apresenta as mesmas
características exigidas no projeto.
Escolha uma opção:
a. Verdadeiro
b. Falso 
Sua resposta está correta.
A a�rmação é falsa. Os conceitos estão trocados. “Similar-semelhante” é aquele material de
marca diferente daquelas citadas como referência no edital, que desempenha idêntica função
daquelas, mas que não apresenta as mesmas características exigidas no projeto. Enquanto que
“similar-equivalente” é aquele material de marca diferente daquelas citadas como referência no
edital, que desempenha idêntica função e apresenta as mesmas características exigidas no
projeto.
A resposta correta é: Falso
O regime de execução de uma obra através de empreitada integral é um dos regimes admitidos
pela Lei nº 14.133/2021. No regime de empreitada integral, o empreendimento é integralmente
contratado, envolvendo obras, serviços, instalações, licenças, alvarás, treinamento e demais
ações até a sua entrada em operação. Também conhecido no mercado da construção civil como
turn key (ou “chave na mão”), é indicado para os casos em que o objeto contratadotem alto grau
de complexidade ou necessite que sua entrega seja feita com equipamentos especí�cos
instalados e em funcionamento, tais como hospitais, laboratórios ou fábricas.
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está correta.
A a�rmativa é verdadeira.
A resposta correta é: Verdadeiro
Questão 14
Correto
Atingiu 1,00 de
1,00
Questão 15
Correto
Atingiu 1,00 de
1,00
Questão 16
Correto
Atingiu 1,00 de
1,00
A empreitada por preço global é um regime de execução de obra em que essa é contratada por
preço certo e total e em que o objeto pode ser perfeitamente de�nido. Por essa razão, é,
juntamente com a empreitada integral, um regime de execução no qual não ocorre a
necessidade de celebração de termos aditivos ao contrato.
Escolha uma opção:
a. Verdadeiro
b. Falso 
Sua resposta está correta.
A a�rmação é falsa. Ainda que em tal regime haja a previsão de contratação da obra por preço
certo e total e que essa tenha a prerrogativa da sua perfeita de�nição, é comum a necessidade
da celebração de aditivos ao contrato, durante a execução da obra, não sendo esses vedados
pela Lei nº 14.133/2021, inclusive para os regimes de execução por empreitada por preço
global ou empreitada integral.
A resposta correta é: Falso
Em um aditivo de obra que elimine itens da planilha orçamentária original, com a inclusão de
outros novos que não constavam daquela, devem ser considerados somente os acréscimos (ou
seja, é vedada a compensação entre supressões e acréscimos) para a apuração dos limites para
alteração contratual, de�nidos no artigo 125 da Lei n° 14.133/2021 (25% para obras, serviços
ou compras e 50% para reformas de edifícios ou equipamentos).
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está correta.
A a�rmativa é verdadeira.
A resposta correta é: Verdadeiro
O método da curva ABC, também conhecido como método de Pareto ou método 80/20, é um
método e�ciente para a análise de planilhas orçamentárias quando da alteração contratual e
permite a detecção do chamado “jogo de planilha”.
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está correta.
A a�rmativa é verdadeira.
A resposta correta é: Verdadeiro
Questão 17
Correto
Atingiu 1,00 de
1,00
Questão 18
Correto
Atingiu 1,00 de
1,00
Questão 19
Correto
Atingiu 1,00 de
1,00
Conforme entendimentos do TCU, a solicitação de aditivos por imprecisão de quantitativos pela
contratada (por erro de quantitativos na planilha orçamentária) somente será admitida para
subestimativas ou superestimativas relevantes, assim consideradas aquelas imprecisões que
ultrapassarem a margem de tolerância de 10% do valor total do contrato, recomendando-se a
sua análise para os itens do orçamento que estejam situados na faixa B da metodologia ABC.
Escolha uma opção:
a. Verdadeiro
b. Falso 
Sua resposta está correta.
A a�rmação é falsa. A Portaria SEGECEX nº 33, de 07 de dezembro de 2012, de�ne que essa
condição pode ocorrer somente para aqueles itens que constem da faixa A da curva ABC.
A resposta correta é: Falso
Pode-se a�rmar que, enquanto o projeto executivo de uma obra não pode ser apresentado
somente no seu �nal, o registro “as built” (ou “como construído”) deve ser feito desde o seu
início, para que sejam controladas e registradas todas as alterações que invariavelmente
acontecem na obra.
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está correta.
A a�rmativa é verdadeira.
A resposta correta é: Verdadeiro
O projeto executivo de uma obra pode ser dispensado, desde que durante a sua execução a
contratada observe criteriosamente as alterações que vierem a ocorrer e as registre no
chamado projeto “as built”, ou projeto “como construído”.
Escolha uma opção:
a. Verdadeiro
b. Falso 
Sua resposta está correta.
A A�rmação é falsa. O projeto executivo é peça obrigatória para a licitação da contratação de
uma obra, conforme a Lei nº 14.133/2021, ressalvadas as exceções previstas na própria lei.
A resposta correta é: Falso
Questão 20
Correto
Atingiu 1,00 de
1,00
O registro em “as built”, ou “como construído”, das alterações que ocorrem ao longo da execução
da obra, é importante conjunto de documentos que servirá para consultas ao longo da vida útil
da edi�cação para atendimento ao seu programa de manutenção, este de�nido no seu Manual
de Uso e Operação.
Escolha uma opção:
a. Verdadeiro 
b. Falso
Sua resposta está correta.
A a�rmativa é verdadeira.
A resposta correta é: Verdadeiro
