Prévia do material em texto

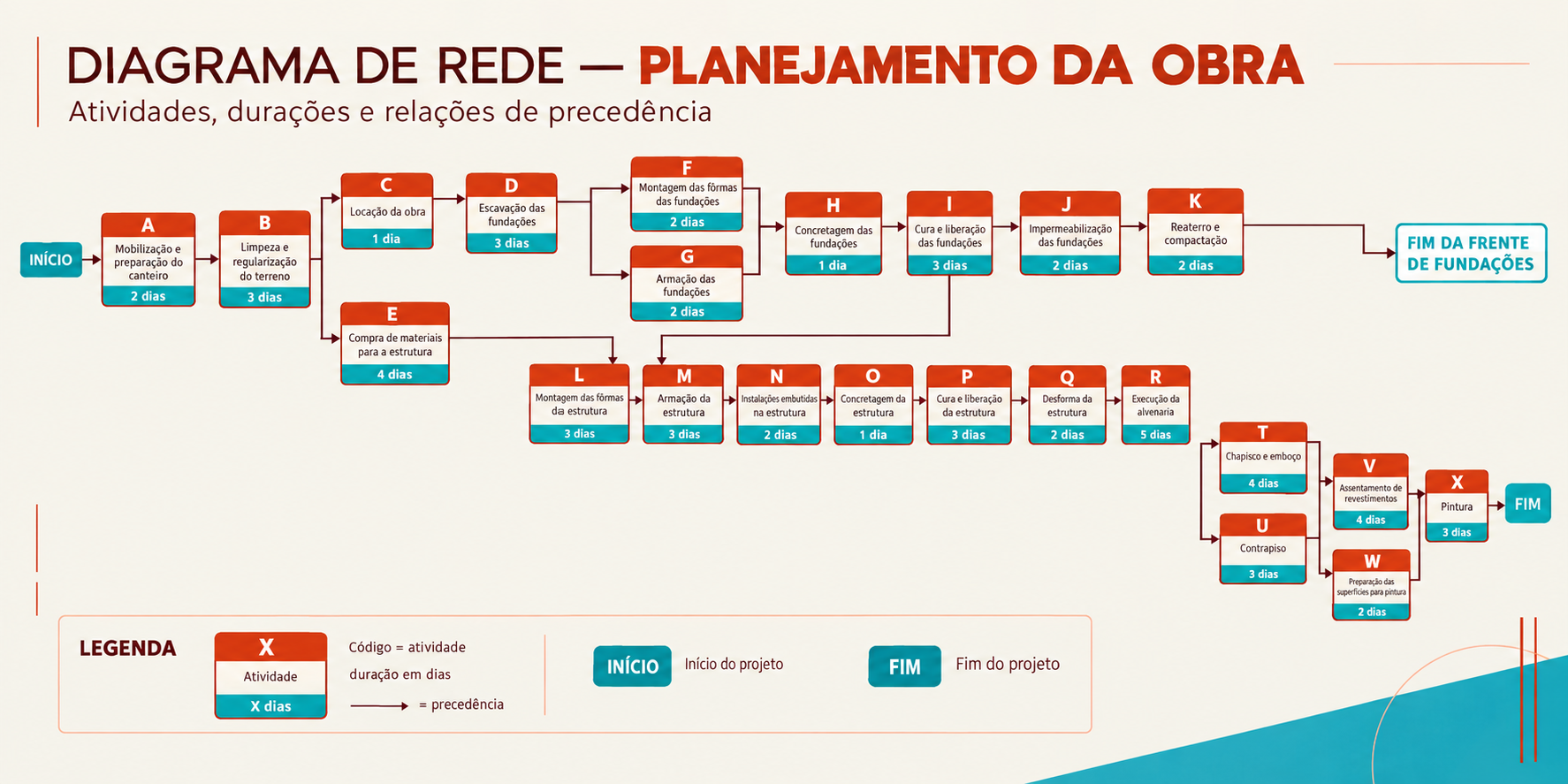

DIAGRAMA DE REDE PLANEJAMENTO DA OBRA Atividades, durações e relações de precedência F D Montagem das formas Locação da obra Escavação das das fundações H J A B fundações 2 dias Concretagem das Cura liberação Impermeabilização Reaterro e 1 dia Mobilização e Limpeza e 3 dias fundações das fundações das fundações compactação FIM DA FRENTE INÍCIO preparação do regularização G 1 dia 3 dias 2 dias 2 dias DE FUNDAÇÕES canteiro do terreno Armação das 2 dias 3 dias fundações E 2 dias Compra de materiais para estrutura 4 dias L N P Q R Montagem das formas Armação da Instalações embutidas Concretagem da Cura liberação Desforma da Execução da da estrutura estrutura na estrutura estrutura da estrutura estrutura alvenaria 3 dias 3 dias 2 dias 1 dia 3 dias 2 dias 5 dias Chapisco emboço V 4 dias Assentamento de revestimentos Pintura FIM U 4 dias 3 dias Contrapiso W 3 dias Preparação das superficies para pintura 2 dias LEGENDA Código = atividade INÍCIO Início do projeto FIM Fim do projeto Atividade duração em dias dias = precedência
